江苏无锡:“阶梯投运”让电网跟着算力“长”

来源:新华社2026-08-04 13:58

  人工智能加速发展,算力中心用电需求随服务器上架率动态增长。若按满负荷规模一次性建成配套电网,往往面临前期容量大量闲置、投资效益偏低的困境。

  瞄准这一痛点,国网无锡供电公司探索“阶梯投运”模式——分阶段灵活扩容,让电网建设跟着算力上架的节奏“长”起来。

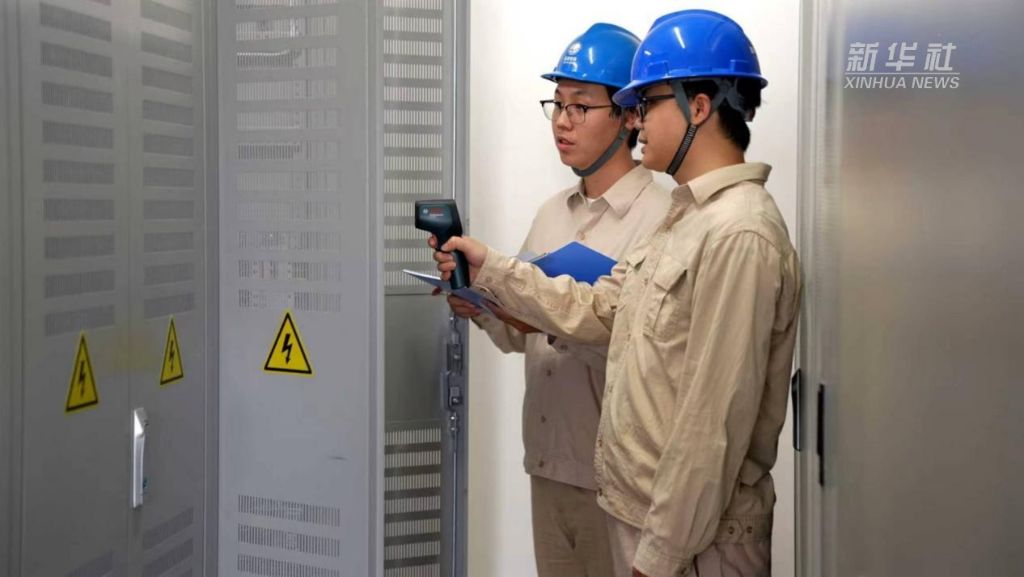

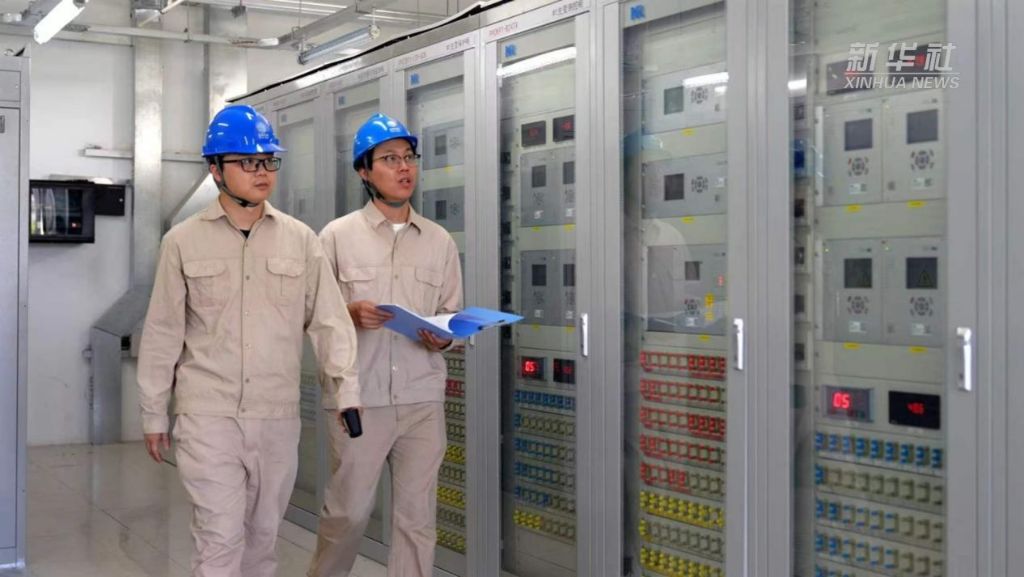

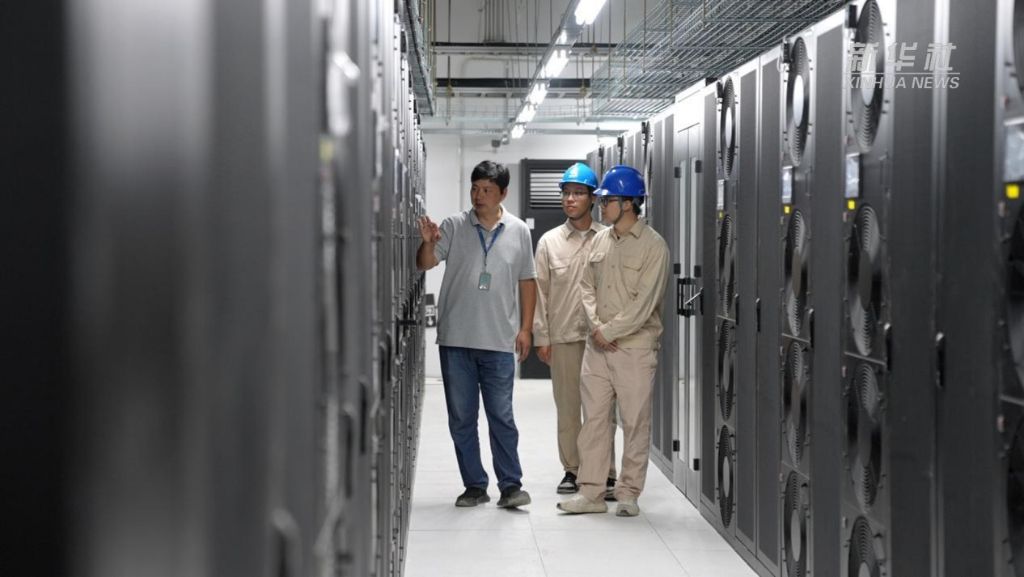

  7月27日,在中国移动长三角(无锡)马山算力中心用户变电站内,客户经理张銮喜手持红外测温仪,正在对高负荷运行下的电力设备逐一巡检。

  这座“东数西算”长三角枢纽重点项目,正是“阶梯投运”模式的受益项目。据悉,马山算力中心总投资超102亿元,峰值算力达17.88EFLOPS。三期用电需求从1.05万千伏安跃升至11万千伏安,若一次性建成20万千伏安配套网架,前期闲置超18万千伏安,资源利用率不足10%。

  为了让每一阶段容量匹配算力上架进度,当地供电公司将配套网架分三步投运:一期(2023年底)2路10千伏专线,容量15960千伏安;二期(2024年)新增2路10千伏专线,容量翻倍至31920千伏安;三期(2026年)2路110千伏专线,整体供电规模突破20万千伏安。

  同时,依托“开门接电”示范区提前铺设的9.7公里外线网架,企业无需自行开展外线施工,每期直接“即插即用”接电。

  国网无锡供电公司营销部副主任李向超介绍:“分阶段扩容让电网跟着算力上架节奏走,既避免了固定资产闲置,也大幅提升了资源利用效率。9.7公里外线工程节省造价约1200万元,项目整体投产提前了120天,带来算力营收增量超千万元。”

  从“一次建成”到“弹性生长”,国网无锡供电公司正以“电力先行、灵活适配”的实践,为AI时代算力底座提供坚实保障。

  记者:张子晴

[ 责编:袁晴 ]
阅读剩余全文()

相关阅读

您此时的心情

光明云投
新闻表情排行 日/周
  • 开心

    0
  • 难过

    0
  • 点赞

    0
  • 飘过

    0

视觉焦点

  • 吉隆泥石流灾害核心区搜寻工作持续推进

  • 铭记历史 缅怀先烈

独家策划

推荐阅读
抗战胜利81周年之际,各地开展多种纪念活动,缅怀革命先烈,传承弘扬伟大抗战精神。
2026-09-03 14:26
湖北竹溪县中峰镇贡米基地稻穗飘香,田园风光如画,当地做强贡米产业助力乡村振兴。
2026-09-03 14:06
西藏山南市贡嘎县东拉村毗邻羊卓雍错,高原湖山风光壮美,吸引游客前来游玩。
2026-09-03 14:01
河北博物院开展京津冀学生文物创意作品展,汇集多群体200余件作品,多元形式展现青少年文博创意。
2026-09-03 13:55
新疆喀什边境派出所民警走进牧区帮助牧民抢收草料,同步开展流动普法,服务边境牧区群众。
2026-09-03 13:37
